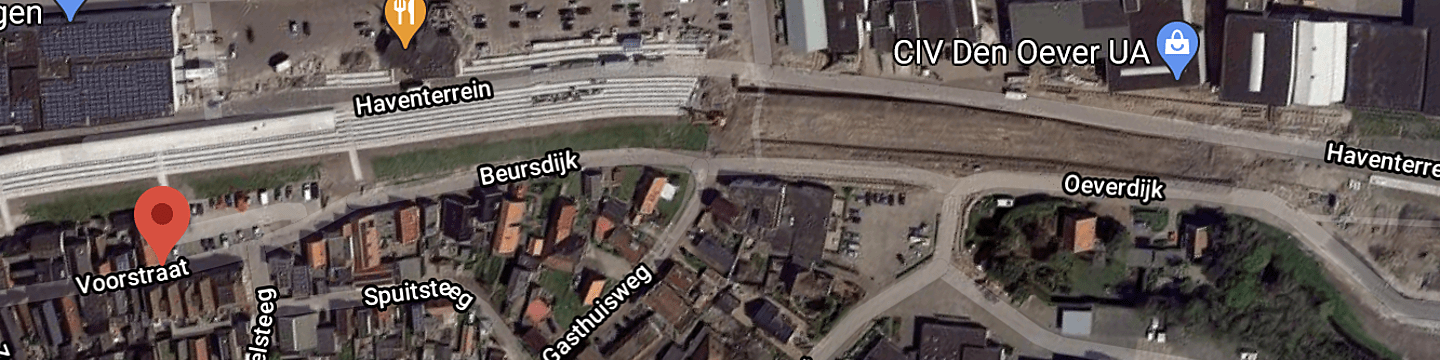

Vernieuwing Voorstraat, Beursdijk en Oeverdijk Den Oever

In de Voorstraat, Beursdijk en Oeverdijk is een gemengd rioolstelsel aanwezig. Bij hevige regenval kan dit huidige riool de hoeveelheid regenwater niet verwerken. Om deze reden wordt er een regenwaterriool aangelegd.

Ook wordt de bestrating, openbare verlichting, en parkeervoorzieningen opnieuw aangelegd. Waar mogelijk wordt openbaar groen aangelegd.

Met de inrichting wordt rekening gehouden met de authentieke uitstraling van deze straten. De uitstraling van het oude vissersdorp moet hier weer terugkomen.

Wij zouden graag zien dat u als bewoner / gebruiker van deze straten meedenkt over het ontwerp.

De vorm van dit project betreft een overlegtafel model. Hierbij zitten de opdrachtgever, ontwerper en aannemer al bij de start van het project bij elkaar. Een voordeel van dit model is dat de ontwerper en aannemer samen tot een goed ontwerp komen wat ook te realiseren is.

Je bekijkt realtime data. Het aantal deelnemers wordt voortdurend geüpdatet voor beheerders. Houd er rekening mee dat voor gewone gebruikers een gecached aantal wordt getoond, waardoor de cijfers licht kunnen afwijken.
10 deelnemers

Fasen

Overzicht van de fases
Fase 1: Geef uw mening over het ontwerp
Geef uw mening over het ontwerp
Fase 2: Analyse reacties en ideeën
Analyse reacties en ideeën
Fase 3: Definitief ontwerp gereed
Definitief ontwerp gereed
Fase 4: Voorbereidingstijd Nutsbedrijven
Voorbereidingstijd Nutsbedrijven
Fase 5: Vervangen water en gasleiding
Vervangen water en gasleiding
Fase 6: Uitvoeren riolerings- en bestratingswerkzaamheden
Uitvoeren riolerings- en bestratingswerkzaamheden
Fase 7: Opleveren werkzaamheden en afronden opleverpunten
Opleveren werkzaamheden en afronden opleverpunten
Fase 8: Werkzaamheden afgerond
Werkzaamheden afgerond

Voorbereidingstijd Nutsbedrijven

26 april 2021 22:00 - 17 juli 2021 22:00

De voorbereidingstijd (15 weken) hebben de nutsbedrijven nodig om het vervangen van hun leidingen (water en gas) voor te bereiden. Hier starten ze pas mee als helemaal duidelijk is hoe het definitieve rioolontwerp er uit ziet. Dit maakt dat het project nu zal moeten wachten op de komst van de nutsbedrijven.
