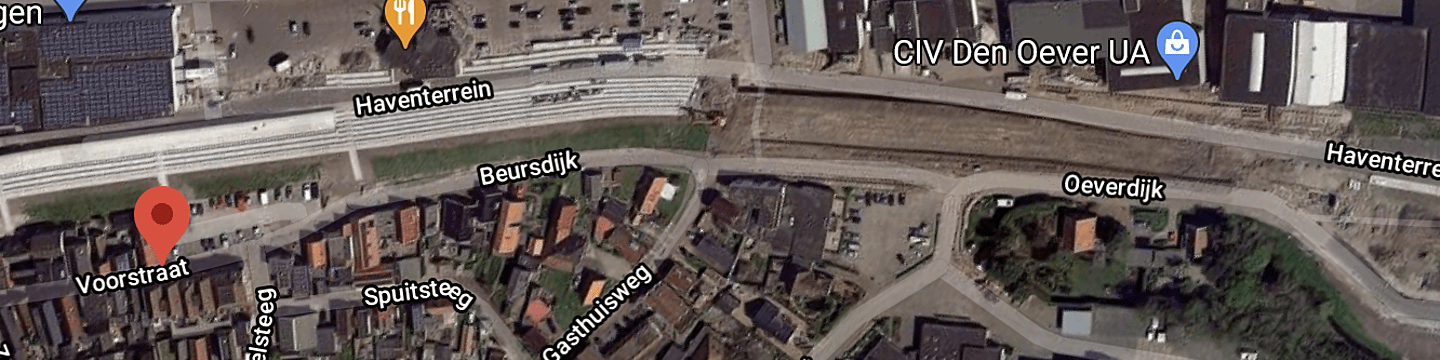

Vernieuwing Voorstraat, Beursdijk en Oeverdijk Den Oever

In de Voorstraat, Beursdijk en Oeverdijk is een gemengd rioolstelsel aanwezig. Bij hevige regenval kan dit huidige riool de hoeveelheid regenwater niet verwerken. Om deze reden wordt er een regenwaterriool aangelegd.

Ook wordt de bestrating, openbare verlichting, en parkeervoorzieningen opnieuw aangelegd. Waar mogelijk wordt openbaar groen aangelegd.

Met de inrichting wordt rekening gehouden met de authentieke uitstraling van deze straten. De uitstraling van het oude vissersdorp moet hier weer terugkomen.

Wij zouden graag zien dat u als bewoner / gebruiker van deze straten meedenkt over het ontwerp.

De vorm van dit project betreft een overlegtafel model. Hierbij zitten de opdrachtgever, ontwerper en aannemer al bij de start van het project bij elkaar. Een voordeel van dit model is dat de ontwerper en aannemer samen tot een goed ontwerp komen wat ook te realiseren is.

Je bekijkt realtime data. Het aantal deelnemers wordt voortdurend geüpdatet voor beheerders. Houd er rekening mee dat voor gewone gebruikers een gecached aantal wordt getoond, waardoor de cijfers licht kunnen afwijken.
10 deelnemers

Fases

Overzicht van de fases
Geef uw mening over het ontwerp
Analyse reacties en ideeën
Definitief ontwerp gereed
Voorbereidingstijd Nutsbedrijven
Vervangen water en gasleiding
Uitvoeren riolerings- en bestratingswerkzaamheden
Opleveren werkzaamheden en afronden opleverpunten
Werkzaamheden afgerond

Uitvoeren riolerings- en bestratingswerkzaamheden

30 augustus 2021 - 11 maart 2022

In deze fase bereiden de nutsbedrijven hun werkzaamheden voor. Hiermee starten ze pas nadat de definitieve ontwerpen zijn goedgekeurd. De aannemer voor de rioolwerkzaamheden kan pas, nadat de nutsbedrijven hun leidingen hebben vernieuwd, starten met de aanleg van het nieuwe riool.


De werkzaamheden in deze fase duren langer dan verwacht. Door de aanwezigheid van onbekende nutsleidingen, welke moeten worden omgelegd. Duurt de uitvoering van de herinrichtingswerkzaamheden langer dan geplant was.
