Vernieuwing straten Kleine Sluis Anna Paulowna
Hieronder wordt per straat aangegeven welke vernieuwingen onder het project vallen.
Aanleiding voor de herinrichting
- Het riool is op sommige plekken slecht en overige deel is matig.
- Het asfalt is toe aan (groot) onderhoud.
- Voetpaden zijn in matige conditie.
- De snelheid van het verkeer is vrij hoog.
- Te kort parkeerplaatsen.
- Kruisingen (Smidsweg, Sportlaan) zijn te ruim en vreemd vormgegeven.
Gewenste resultaat
Riolering
Burg. Mijnlieffstraat
- Oude riool in trottoir afkoppelen.
- Nieuw gescheiden riolering aanbrengen in de as van de weg.
- Daar waar de afstand van de huisaansluiting tot de as van de weg te groot wordt een neven riool in het voetpad aanleggen en aansluiten op hoofdriool.
- Regenwaterriool lozen op openwater met uitstroombak.
- Rekening houden met duiker in Burg. Mijnlieffstraat bij het ontwerp van het nieuw riool.
- Startpunt rioolwerkzaamheden circa 10 meter na overgang asfalt/straatwerk op Sportlaan.
Dominee Pareaulaan
- Oude riool in voetpad afkoppelen en verwijderen.
- Nieuw gescheiden riolering aanbrengen in de as van de weg.
- Regenwaterriool lozen op openwater (vijver) met uitstroombak.
- Oppakken riool Ds. Pareauhof en de Sluis.
- Rioolwerkzaamheden eindigen circa 10 meter voor kruising Corn. Keijzerlaan.
Dominee Heldringstraat
- Oude riool in voetpad afkoppelen en verwijderen.
- Nieuw gescheiden riolering aanbrengen in de as van de weg.
- Regenwaterriool lozen op openwater (vijver) met uitstroombak.
J. van Gijtenbeekstraat
- Onderzoeken of VWA vernieuwd dient te worden?
- Hier ligt al RWA riool
- Eventueel nieuw gescheiden riolering aanbrengen in de as van de weg.
- Nieuw aan te leggen vuilwaterriool aansluiten op rioolgemaal in J. v. Gijtenbeekstraat.
- Regenwaterriool lozen op openwater met uitstroombak.
van Foreeststraat
- Oude gemengde riool in voetpad afkoppelen en verwijderen.
- Nieuw gescheiden riolering aanbrengen in de as van de weg.
- Regenwaterriool lozen op openwater met uitstroombak.
Mr. Raapplein
- Oude riool in voetpad afkoppelen en verwijderen.
- Nieuw gescheiden riolering aanbrengen in de as van de weg.
- Regenwaterriool lozen op openwater met uitstroombak.
- Onderzoeken of er problemen zijn met hoge grondwaterstand. Zo ja, ontwerp voor drainage meenemen.
Wegen
Burg. Mijnlieffstraat
- Verwijderen oude asfalt verharding
- Nieuwe verharding wordt straatwerk
- Straat en kruisingen inrichten conform 30 km zone.
- De nieuwe verharding dient geschikt te zijn voor zwaar en wringend verkeer ivm bevoorrading winkelcentrum en bouwmarkt.
- De inrichting van de kruising met de Smidsweg dient opnieuw ontworpen te worden. De kruising is nu te ruim en heeft een soort uitvoegstrook.
- De inrichting van de kruising met de Sportlaan dient opnieuw ontworpen te worden. De kruising is nu te ruim.
- Technische staat vaarduiker bekijken. Bij geschatte levensduur van <30 jaar vervangen.
- Parkeerplaatsen en trottoirs opnieuw indelen en verharden.
- Bestratingswerkzaamheden starten / stoppen op Sportlaan bij huidige voetgangers oversteek plaats.
Dominee Pareaulaan
- Verwijderen oude asfalt verharding.
- Straat en kruisingen inrichten conform 30 km zone.
- De nieuwe verharding dient geschikt te zijn voor zwaar en wringend verkeer ivm doorgaande route.
- De inrichting van de kruising met de Mijnliefstraat dient opnieuw ontworpen te worden.
- Parkeerplaatsen en trottoirs opnieuw indelen en verharden.
- Bestratingswerkzaamheden eindigen circa 10 meter voor kruising Corn. Keijzerlaan.
Dominee Heldringstraat
- Verwijderen oude asfalt verharding.
- Straat en kruising inrichten conform 30 km zone.
- Parkeerplaatsen en trottoirs opnieuw indelen en verharden.
J. van Gijtenbeekstraat
- Verwijderen oude asfalt verharding.
- Straat en T-kruising inrichten conform 30 km zone.
- Parkeerplaatsen en trottoirs opnieuw indelen en verharden.
Van Foreeststraat
- Verwijderen oude asfalt verharding.
- Straat en kruisingen inrichten conform 30 km zone.
- Parkeerplaatsen en trottoirs opnieuw indelen en verharden.
Mr. Raapplein
- Verwijderen oude asfalt verharding.
- Straat en plein inrichten conform 30 km zone.
- Parkeerplaatsen en trottoirs opnieuw indelen en verharden.
Groen
Burg. Mijnlieffstraat
- Bestaande bomen sparen voor zover dit past bij de nieuwe inrichting. Plantsoen behouden, anders opnieuw beplanten.
Dominee Pareaulaan
- Rooien en inkuilen bestaande bomen (stamdiameter < 15 cm) en na werkzaamheden opnieuw planten. Grotere bomen zoveel mogelijk sparen. Plantsoen opnieuw inrichten waar noodzakelijk.
Dominee Heldringstraat
- Beoordelen of bestaande bomen overlast veroorzaken. Zo ja, dan verwijderen. Anders laten staan. Stukje plantsoen tegen de J. v. Gijtenbeekstraat behouden.
J. van Gijtenbeekstraat
- Beoordelen of bestaande bomen overlast veroorzaken. Zo ja, dan verwijderen. Anders laten staan. Plantsoen en grasveld tegen de vijver behouden. Overig snippergroen opnieuw inrichten.
Van Foreeststraat
- Beoordelen of bestaande bomen overlast veroorzaken. Zo ja, dan verwijderen. Anders laten staan. Overig snippergroen opnieuw inrichten.
Mr. Raapplein
- Grote bomen beoordelen op levensduur. Levensduur <10 jaar, verwijderen. Anders sparen en plantsoen opnieuw inrichten.
Openbare verlichting
- Bestaande O.V.-masten worden behouden, eventuele vernieuwing van armaturen meenemen in reguliere verlichtingsplan.
Randvoorwaarden voor de reconstructie zijn
- Nieuwe inrichting met ruimte voor alle deelnemers.
- Ontwerp in overleg met bewoners en gebruikers.
- Afkoppelen regenwater van het gemengde rioolstelsel.
- Nieuwe inrichting van de kruispunten.
- Nutsbedrijven zullen ook werkzaamheden uitvoeren.
- Staat van het straatmeubilair beoordelen en eventueel vervangen.
- Gebruik maken van nieuwe materialen.
Fases
Aanbesteden bestek en tekeningen, selecteren aannemer
In deze fase doen we een aanbesteding om een aannemer te selecteren die de uitvoering van het project op zich neemt. Deze fase loopt door in de tijd die de nutsbedrijven hebben voor hun voorbereiding. Het is de verwachting dat het selecteren van de aannemer eind juli gereed is. De civiele aannemer heeft dan voldoende voorbereidingstijd om na dat de nutsbedrijven gereed zijn, te starten met de riolerings- en bestratingswerkzaamheden.

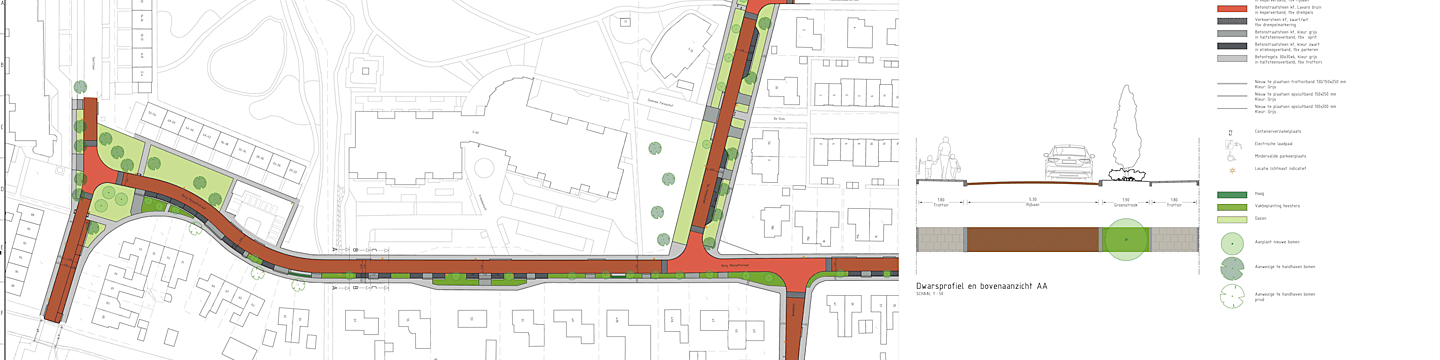

Voordat met de aanbesteding wordt gestart wordt het definitieve ontwerp (DO) nog een keer met de bewoners gedeeld. U kunt in het DO zien wat het uiteindelijke ontwerp van de inrichting is geworden. Het DO is niet in beton gegoten. Schoonheidsfoutjes kunnen nog worden hersteld, grote aanpassingen worden niet meer gedaan.
